WBS做了、甘特圖也畫了,專案還是延誤該怎麼辦?
專案延誤時,先別急著追進度
6月8日晚上九點半,公司會議室的燈仍亮著。
距離618購物節只剩10天。
新品掃地機器人的上市專案卻還有一長串待辦事項。
商品頁還有8頁等待審核。
兩支KOL開箱影片尚未交件。
直播活動的贈品方案下午才剛修改過。
就在剛剛,業務部又傳來訊息。
競爭品牌提前上市了。
價格還比他們便宜15%。
會議室裡開始出現熟悉的聲音。
「是不是有人進度沒跟上?」
「要不要大家這週加班?」
「到底是哪個部門卡住?」
這已經是本週第三次專案會議。
陳經理沒有接話。
他看著投影幕上的甘特圖,忽然問了一句:
「我們真的知道專案是從什麼時候開始失控的嗎?」
會議室裡瞬間安靜下來。
因為大家都知道專案延誤了。
卻沒有人說得出來,問題究竟是從哪一天開始累積的。

前陣子在企業上課時,有位學員問我:
「老師,我們公司的專案,WBS有做,甘特圖有排,每週進度會議也有開,可是專案還是一直延誤,到底該怎麼辦?」
我相信這是許多企業都遇過的問題。
多數主管碰到專案延誤時,反應都很直接。
催進度。
追工作。
增加會議。
要求加班。
希望把落後的時間追回來。
但我通常不會先問:
「現在落後幾天?」
我更想知道的是:
「專案到底發生了什麼事?」
同樣都是延誤,背後的原因可能完全不同。
如果判斷錯誤,團隊投入再多力氣,也可能只是把問題往後推。
這就像發燒一樣。
感冒會發燒。
流感會發燒。
肺炎也會發燒。
症狀相同,處理方式卻不同。
專案也是如此。
延誤只是看得見的結果。
真正需要處理的,是讓專案開始失控的原因。
當專案延誤時,我會先做一件事
回到618新品上市專案。
陳經理沒有立刻要求大家加班。
也沒有先追究責任。
他先帶著團隊回頭看。
問題到底出在哪裡?

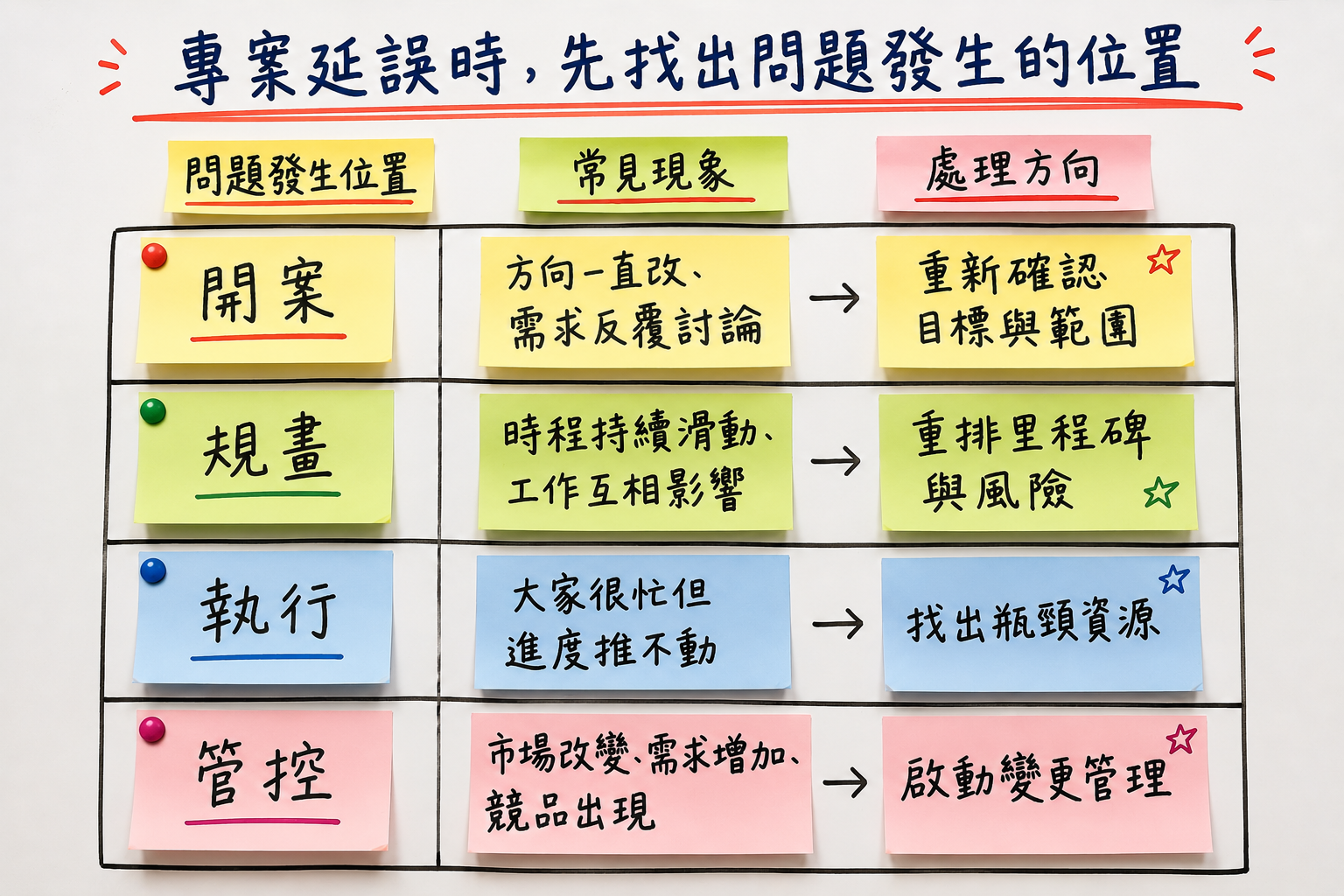

從專案管理的角度來看,大部分延誤通常來自四個環節。
| 問題發生位置 | 常見現象 | 處理方向 |
| 開案 | 方向一直改、需求反覆討論 | 重新確認目標與範圍 |
| 規畫 | 時程持續滑動、工作互相影響 | 重排里程碑與風險 |
| 執行 | 大家很忙但進度推不動 | 找出瓶頸資源 |
| 管控 | 市場改變、需求增加、競品出現 | 啟動變更管理 |
接下來,陳經理開始逐一檢查。
大家都在談新品上市,但目標其實不完全一樣
回頭翻開三個月前的會議紀錄。
產品部希望藉由新品建立品牌形象。
業務部希望衝高銷售量。
電商部在意轉換率。
行銷部則希望創造討論聲量。
當時沒有人覺得有問題。
大家都在談新品上市。
但後來每當需要做決策時,狀況就開始出現。
預算該投廣告還是增加促銷?
KOL該找流量型還是專業型?
商品頁該強調功能還是價格?
會議越開越久。
決策越來越慢。
每個部門都從自己的角度判斷優先順序。
這時候如果只是追進度,其實幫助有限。
真正該做的是重新確認:
這個專案最重要的目標到底是什麼?
方向沒有對齊,後面的工作越往前推,團隊的分歧可能越來越大。

時程開始滑動,不一定是執行出了問題
五月初。
原本談好的KOL突然因為檔期衝突無法合作。
行銷團隊重新找人。
重新確認腳本。
重新安排拍攝。
後續工作全部往後移。
沒多久,設計團隊又提出建議。
產品主視覺在手機版商品頁上的效果不理想。
決定重新拍攝。
攝影重排。
修圖重排。
商品頁更新重排。
每一件事情單獨來看都不大。
但累積起來,整條時程開始鬆動。
很多企業的甘特圖做得很完整。
但如果風險從來沒有被討論,計畫一旦遇到變化,就很容易失去參考價值。
這類問題真正需要處理的,不是責怪誰延誤。
團隊更需要重新把專案攤開來看一次。
原本安排好的工作,哪些已經受到影響?
時程是否需要重新調整?
那些曾經被忽略的風險,未來還會不會再次出現?
找出真正拖慢專案的瓶頸
五月中旬,專案會議變得越來越沉重。
設計部說主視覺還在調整,行銷部說KOL素材還沒齊,電商部卡在商品頁審核,客服部則開始擔心上市後的詢問量。
每個部門都有事情在處理,但專案就是推不動。
有天下午,陳經理把所有工作重新攤開來看。
他沒有先看完成率。
也沒有先問誰落後。
他只問了一個問題:
「如果明天只能解決一件事,哪件事最值得優先處理?」
會議室安靜了幾秒。
大家原本以為有很多問題。
結果一路往下追,所有箭頭最後都指向同一個地方。
品牌主視覺。

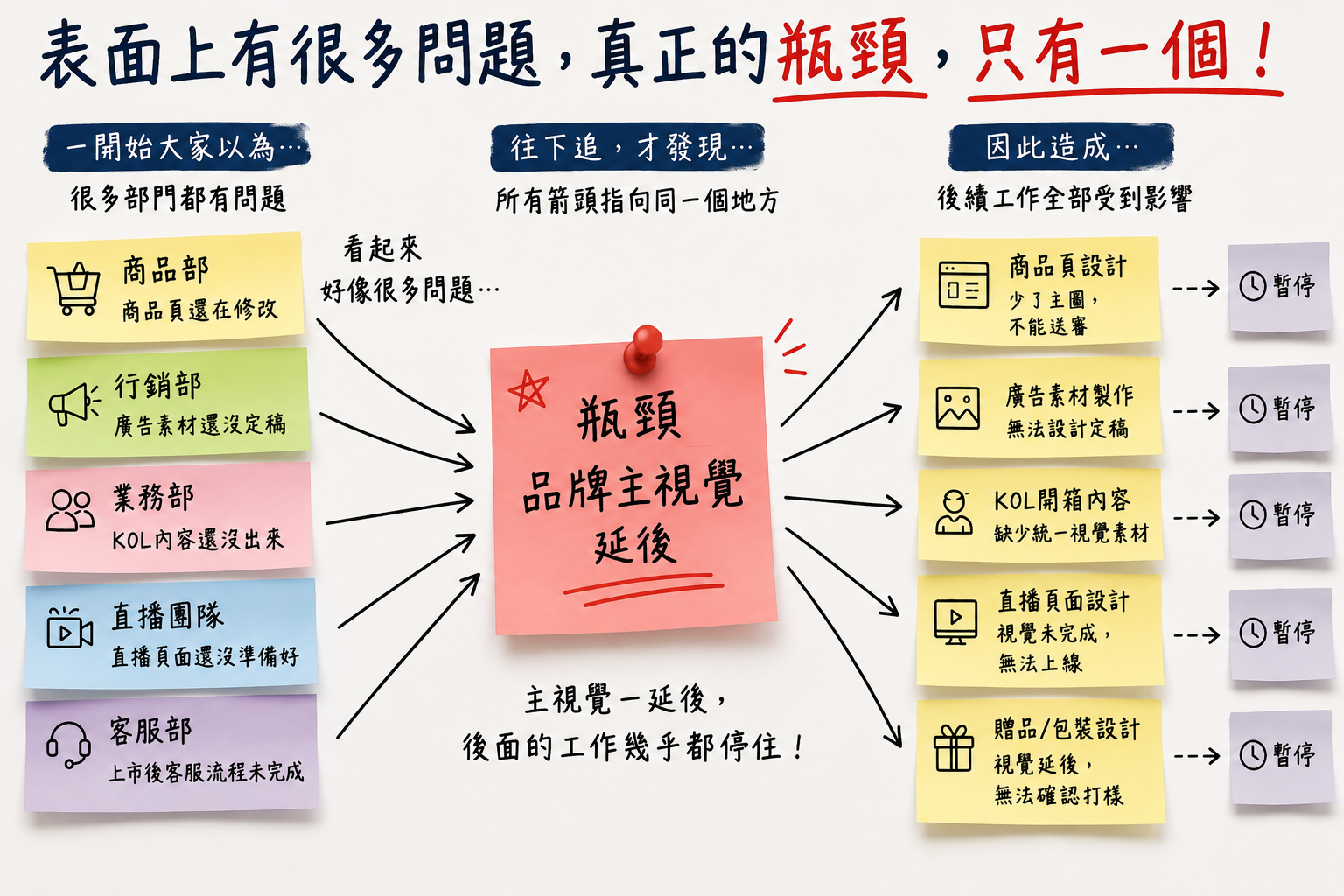

往下追才發現,品牌主視覺一延後,後面幾乎都跟著停住。
商品頁少了主圖不能送審,廣告素材無法定稿,KOL開箱內容也缺少統一的視覺素材,連直播頁面都只能先放著等。
原本看起來是好幾個部門的進度問題,最後其實都卡在同一個地方。
而品牌主視覺掌握在一位同時支援三個專案的資深設計師手上。
問題終於被看見了。
真正拖慢專案的不是所有工作。

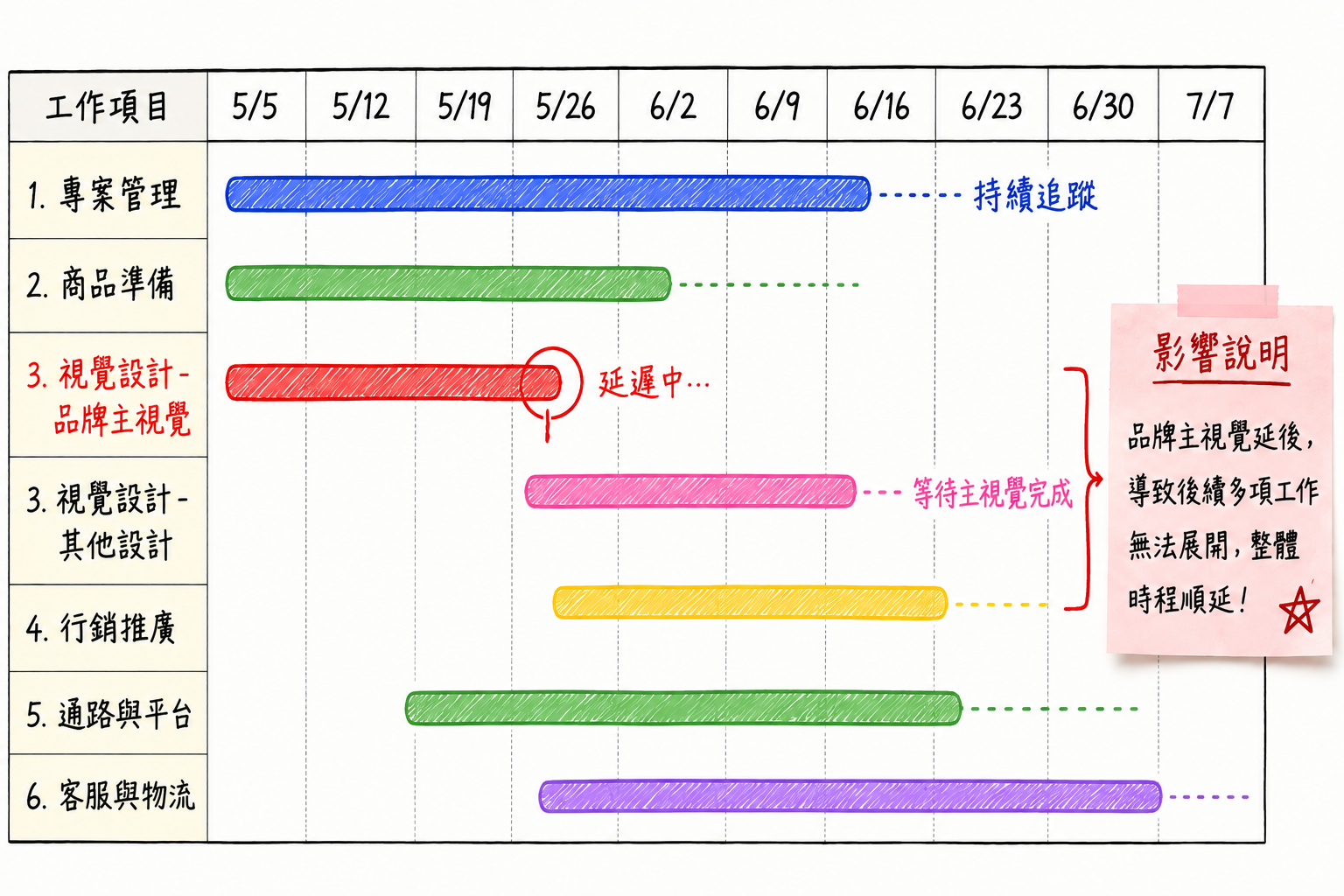

而是一個瓶頸。
找到瓶頸之後,後面的處理方式就清楚了。
增加支援資源。
調整工作優先順序。
延後部分次要任務。
與其追100件工作,不如先解決最影響全局的那一件。

市場變了,處理方式也要跟著改變
六月初。
競爭品牌提前上市。
價格比預期低了15%。
通路開始比較。
直播主開始詢問是否要調整內容。
業務部也收到許多市場反應。
這時候專案團隊面臨另一個問題。
原本規畫好的方案還要照做嗎?
還是全部重來?
很多團隊最容易在這裡陷入混亂。
因為變更一來,所有人都想修改。
結果會議越開越多。
事情卻沒有往前走。
後來陳經理決定:
產品定位不變。
主要訴求不變。
促銷組合調整。
直播內容微調。
廣告素材更新。
三天內完成變更。
沒有追求完美。
先確保團隊能夠跟上市場節奏。
這類問題的重點,不在於避免變更發生。
而是在變更出現後,團隊是否有能力快速判斷影響範圍與處理順序。
專案延誤後,最重要的不是追回進度
回到學員最初的問題。
WBS做了,
甘特圖也畫了,
專案還是延誤。
該怎麼辦?
我的答案其實很簡單。
先不要急著追進度。
延誤發生後,團隊要先判斷問題卡在哪裡。
如果一開始目標沒有對齊,就回到目標與範圍重新確認;如果時程被一個環節接著一個環節牽動,就重新安排里程碑;如果所有工作都卡在同一個人或同一項資源,就先處理瓶頸。
遇到市場變化或客戶需求變更時,也不能只靠追進度。這時候要重新評估影響範圍,再決定哪些工作保留、哪些工作調整、哪些工作延後。
課堂上談到專案延誤時,很多主管最常問的是:
「老師,那我要怎麼把進度追回來?」
但如果連專案是從哪裡開始失控的都不知道,就算追回這一次,下個專案還是可能遇到相同的問題。
這也是為什麼我在企業輔導時,很少一開始就討論進度。
我更常和團隊一起回頭看:
哪一次會議開始出現不同聲音?
哪一個需求改變後,工作量突然增加?
哪一個警訊曾經被提出,卻沒有被重視?
很多主管看到專案延誤,第一個反應都是把速度拉快。
但如果方向出了問題,跑得越快,不一定離目標越近。
有時候停下來看看問題發生的位置,反而能讓團隊少走很多冤枉路。
畢竟,進度落後只是結果。
真正值得花時間處理的,是讓專案開始失控的那個原因。
