用決策樹看懂趕工、調整範圍與談延期的代價
學生時期,考試快到了,讀書進度卻還差一大截。這時候,腦子裡很容易冒出一個念頭:今晚先熬夜,把後面幾個章節補完再說。
聽起來很積極。可是等到真的熬夜補進度,才會發現自己只是把頁數看完,內容並沒有真正吸收。
後面幾章看得很快,卻沒有真的讀懂。
公式背了,題目一換就不會用。
隔天精神很差,原本會的題目也開始出錯。
最後才發現,自己表面上是在追進度,實際上可能把新的風險也一起帶進來。
專案也是一樣。當專案快到期限,進度卻還落後,會議室裡最常出現的反應通常很直接:加人、加班、先趕出來、先交再說。
這些反應都很真實,因為專案到了尾端,大家最在意的就是怎麼把事情往前推。真正要小心的是,很多專案在壓力最大的時候,只看到「快一點」,卻沒有看見「快一點之後會發生什麼」。
這時候,與其急著催大家再快一點,不如先把幾條路畫出來,看清楚每個選擇後面會接著什麼結果。這就是決策樹適合登場的時候。
它可以幫我們把幾條可能的路攤開來看:加人之後會怎樣?調整範圍之後會怎樣?主動談延期之後,又會面對什麼結果?
專案快到期時,真正要釐清的,不只是要不要追進度,而是追進度之後,我們可能會承擔哪些後果。
別急著問要不要加人,先問現在真正卡在哪裡
很多專案一落後,第一個被提出來的方案就是加人。
因為加人看起來最像解法。
人不夠,就想補人;時間不夠,就想加班;進度不夠,就想多塞資源。這些反應很自然,很多專案現場也確實都是這樣開始救火。
可是專案管理裡有一個提醒很重要:進度落後的成因不同,補人未必能補到真正的缺口。
如果工作本身可以被切分,加人可能有效。
例如資料整理、測試驗證、文件補齊、現場支援,這些工作只要分工清楚,增加人力通常能帶來幫助。
可是如果卡住的是關鍵技術判斷、客戶需求反覆變動、設計尚未確認、決策權責不清,加人很可能只會讓問題變得更複雜。
就像廚房裡只剩一道菜還沒炒好。
如果缺的是洗菜、切菜、備料,多幾個人可能會快一點。
但如果真正卡住的是主廚還沒決定要做哪一道菜,這時候再多三個人在旁邊等,也不會讓菜更快上桌。
回到專案現場,進度落後的原因通常不只一種。
有時候,是真的人手不夠,事情切得開,也有人能接手,這時候加人可能有效。但更多時候,專案卡住的地方不在人數,而在前面沒有說清楚。例如客戶需求還在變、設計還沒確認、主管遲遲沒有拍板,或是前面趕太快,品質沒守住,後面一直補洞、一直返工。
如果沒有先分清楚,所謂的加人,很可能只是一個看起來很努力,卻沒有真正碰到問題核心的動作。
決策樹的價值,是把選擇後面的結果攤開來
決策樹很適合放在結果不確定的時候使用。專案快到期,正好就是這樣的情境。
表面上,大家都在討論怎麼救進度。可是每一個做法後面,其實都接著一串可能的結果。
加人之後,進度也許真的追回來了,也可能讓核心成員花更多時間說明、分派與檢查。趕工看起來可以把交付日往前拉,但品質如果沒有守住,後面很可能變成修補、客訴與返工。主動談延期,可能換到比較穩的完成時間,也可能讓客戶重新懷疑團隊的掌握度。至於調整範圍,如果溝通得好,可以先守住核心成果;如果說不清楚,客戶可能會覺得原本答應的內容被打折了。
這也是為什麼,專案尾端的討論常常很難收斂。
有人擔心現在不補人,期限一定守不住。
有人看過太多後期加人的混亂,知道人一多,溝通成本也會跟著上來。
也有人主張先交出去再修,至少先守住原本承諾的交付時間。
另一邊,負責品質或客戶關係的人,可能會提醒大家:如果交出去的東西不能用,後面要補的洞會更大。
每一種看法,其實都來自不同角色對專案風險的觀察。
真正的問題是,如果缺少一個共同的分析架構,大家很容易只是在表達自己的擔心,卻很難一起判斷哪一條路比較可行。
決策樹的作用,就是把這些不同立場,整理成可以討論的結構。
它會幫我們把一個決策分成三個層次來看:
| 決策層次 | 要回答的問題 | 以專案快到期為例 |
| 第一層:有哪些選擇 | 現在可以走哪幾條路? | 加人追進度、調整範圍、主動談延期、維持原計畫 |
| 第二層:可能出現什麼結果 | 每個選擇後面,可能發生什麼事? | 加人可能追回,也可能讓溝通更亂;調整範圍可能被接受,也可能需要再協商 |
| 第三層:要承擔哪些代價 | 如果結果發生,會帶來什麼影響? | 成本增加、品質下降、客戶信任受損、團隊疲乏、後續返工 |
這樣一來,團隊討論的焦點就會從:
「我覺得應該加人。」
慢慢轉成:
「如果加人,有多大機會真的追回進度?如果追回不了,我們會多付出哪些成本?」
討論一旦走到這裡,就不再只是各自表達壓力。
大家開始用同一張圖,看見同一組選擇,也看見每個選擇後面可能帶來的結果。
這就是決策樹在專案管理中的價值。
專案快到期時,至少要展開四條路
假設一個專案距離交期只剩五天,但團隊重新盤點後發現,手上的工作量至少還需要八天才做得完。
換句話說,現在大約落後了三天。
這種時候,現場最需要小心的是,大家一急,就只剩下「加人、加班、趕快做完」這一條路。但如果只盯著眼前進度,後面可能會冒出更多新的問題。
比較穩的做法,是先把眼前幾條可能的路攤開來看。
常見的方案,大致可以整理成下面四種:
| 方案 | 做法 | 表面好處 | 潛在代價 |
| 加人力追進度 | 增加人手、加班趕工 | 看起來最積極,短期內可能拉高產出 | 溝通成本上升、品質下降、返工增加 |
| 調整範圍 | 先交付核心項目,非必要項目延後 | 先守住主要成果,降低全面失控風險 | 需要客戶接受分階段交付 |
| 主動談延期 | 重新協商交期 | 品質較穩,團隊有較完整的完成空間 | 可能影響客戶信任,甚至產生罰則 |
| 維持原計畫 | 不改變做法,繼續趕 | 短期內不用重新協調,表面上最省事 | 最後可能交期、品質與團隊狀態一起失守 |
這四條路各有適用條件,關鍵在於判斷哪一條最符合當下的專案狀況。
真正要怎麼選,還是要回到專案此刻最需要守住的是什麼。
如果合約罰則很重,準時交付可能就是第一優先。
如果品質一旦出錯,後面會造成很大的損失,那麼硬趕反而危險。
如果客戶最在意的是核心功能能不能先到位,那麼分階段交付,未必比完整但延遲差。
如果團隊已經連續高壓運作,繼續加班雖然看起來撐得住,卻可能連帶壓縮下一個專案的準備與執行空間。
這也是決策樹值得拿出來用的原因。
因為它可以幫我們把每一條路後面可能接續的結果攤開來看。不是只看哪個方法最積極,而是看哪一種代價,現在的專案比較承受得起。
用決策樹把四個方案攤開來看

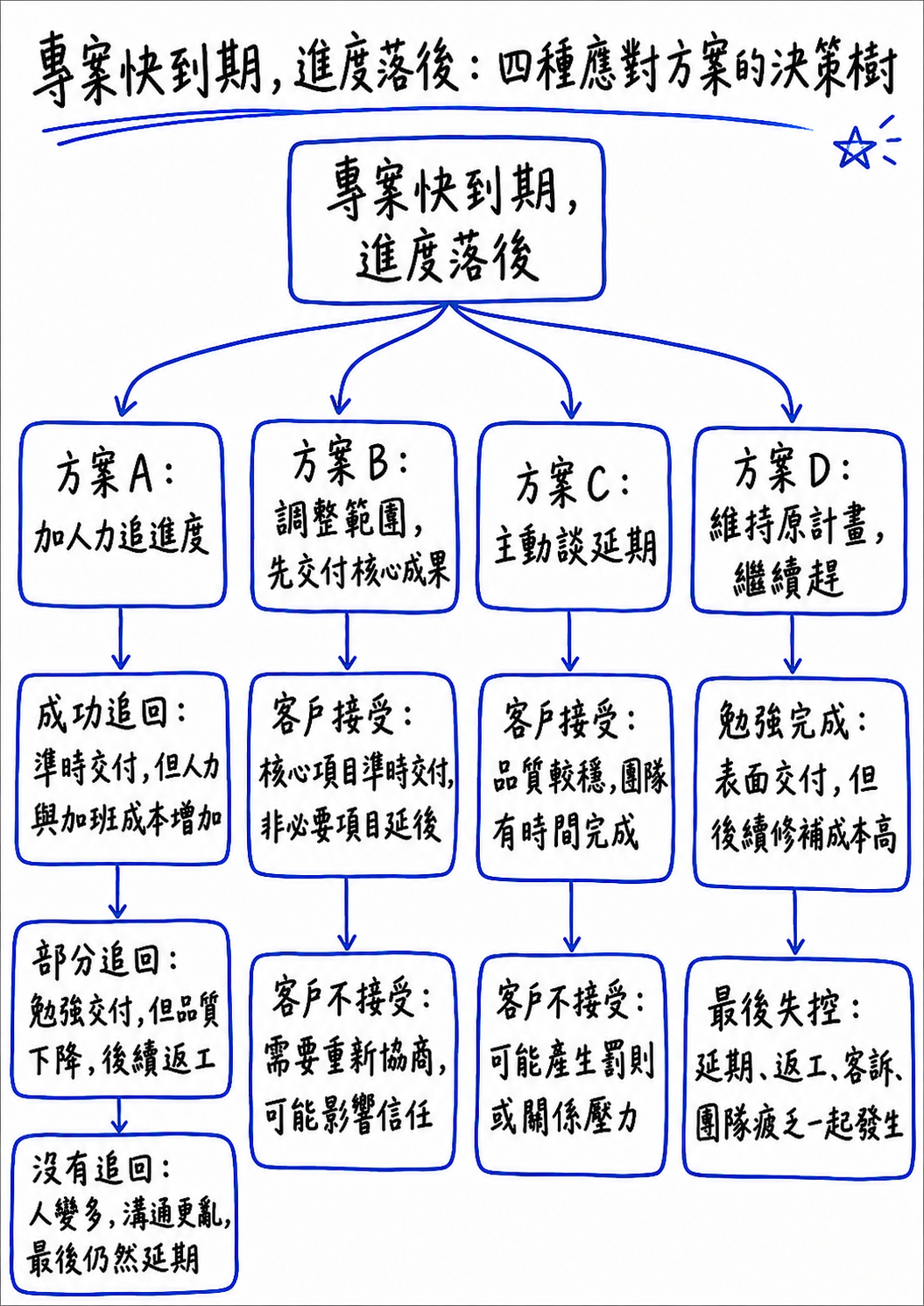

如果把剛剛那四條路往下展開,決策樹可以先簡化成下面這樣:

這張圖一畫出來,團隊看事情的角度通常就會開始改變。
原本大家討論的,常常只有一句話:
要不要加人?
但把四個方案都攤開之後,問題會變得更完整。
例如,大家會開始問:
加人之後,真的能追回多少進度?
如果人變多了,溝通和品質會不會反而更不穩?
如果先交核心項目,客戶能不能接受?
主動談延期,和硬撐到最後才失守,兩者的代價哪一個比較大?
如果什麼都不調整,最壞的情況會走到哪裡?
這時候,團隊討論的重點就不再只是「做哪個動作」,而是開始看見「每個動作後面會帶來什麼結果」。
這正是決策樹最有價值的地方。它不是替團隊做決定,而是幫團隊把原本混在一起的焦慮、直覺和立場,整理成可以比較、可以判斷、也可以對話的結構。
加人力之前,先判斷三件事
專案快到期時,加人確實可能帶來幫助,尤其在工作可以切分、標準清楚、有人能快速接手的情況下。只是在決定補人之前,專案經理要先看清楚:現在缺的是人手,還是缺少判斷、流程或品質控管?

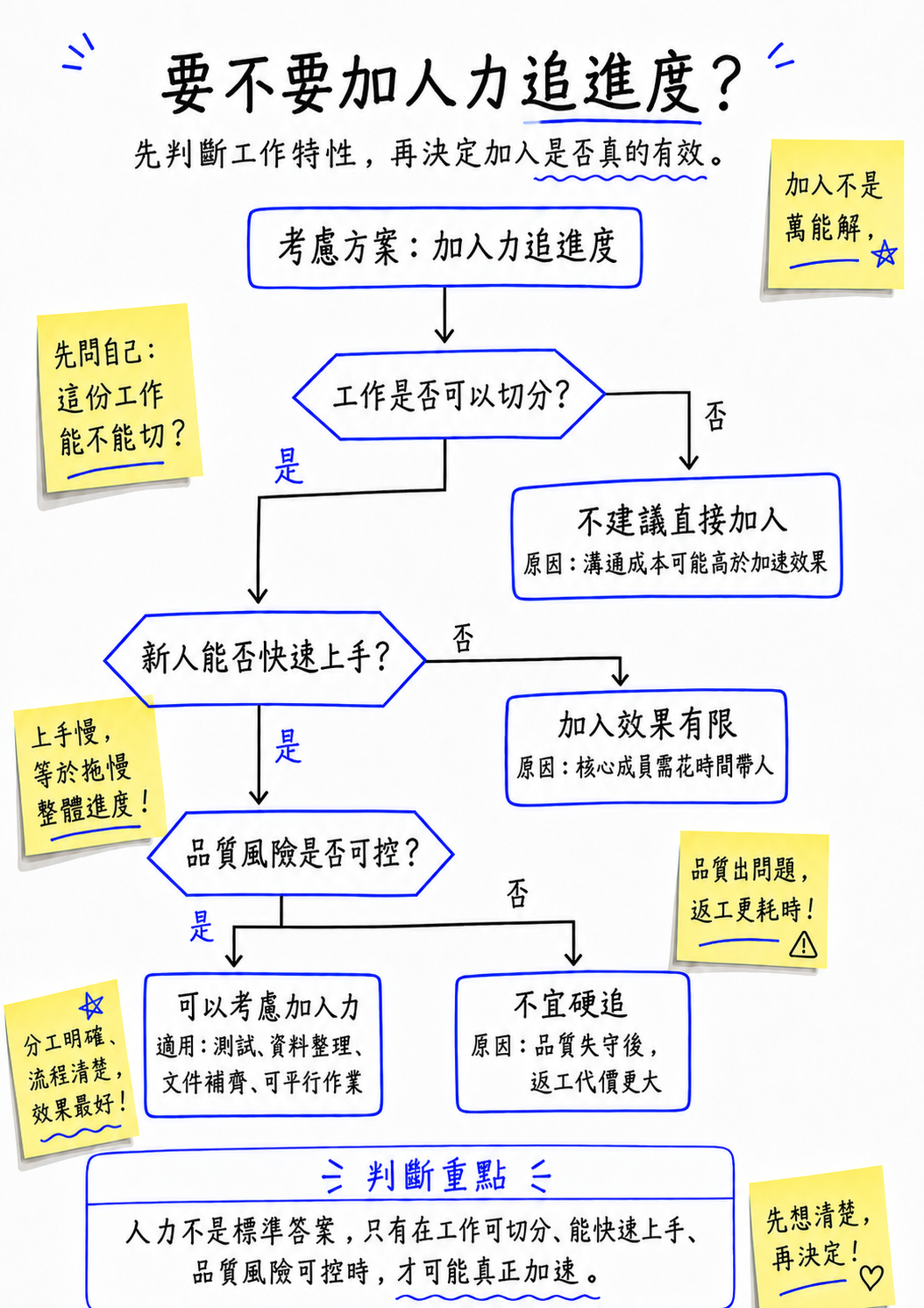

我通常會建議專案經理先看三件事:工作能不能切分、人能不能快速上手、品質風險能不能控制。
| 判斷項目 | 要問的問題 | 適合加人的情況 | 不適合直接加人的情況 |
| 工作能不能切分 | 剩下的工作可以平行處理嗎? | 測試、資料整理、文件校對、現場支援 | 架構設計、關鍵技術修正、客戶需求確認 |
| 新人能不能快速上手 | 新加入的人是否能馬上產出? | 工作規則清楚、交付標準明確、有人可快速交接 | 需要大量背景說明,核心成員還要花時間帶人 |
| 品質風險能不能控制 | 趕工之後,錯誤是否還補得回來? | 錯誤容易檢查、修正成本可控 | 客戶資料、系統安全、法規文件、重要規格判斷 |
如果剩下的工作可以被切成幾段,責任也能分清楚,加人就有機會發揮效果。像是測試驗證、資料整理、文件補齊、現場支援,這些工作只要標準清楚,增加人力通常能幫上忙。
但如果卡住的是少數人的判斷,情況就不同了。
例如架構設計還沒有定案、關鍵技術問題還沒解開、客戶需求還在確認,這時候多找幾個人進來,未必能讓速度變快。原本的核心成員可能還要花更多時間說明背景、分派任務、檢查結果,最後看起來人變多了,真正能往前推的時間反而被壓縮。
品質風險也要一起看。
有些工作慢一點、趕一點,後面還有機會修正;但有些工作一旦出錯,後面付出的成本會很高。像是客戶資料錯誤、系統安全漏洞、法規文件疏漏、重要規格判斷錯誤,這些都不適合用「先趕再說」處理。
所以,加人之前要先確認一件事:
這個專案現在缺的,真的是人手,還是缺少清楚的判斷、穩定的流程,或已經失控的品質?
這個問題問清楚,加人力才比較不會變成另一種形式的忙亂。

決策樹也要看團隊承受能力
很多人在使用決策樹時,會想把每個方案都算出期望值。
例如加人追進度,可以先假設幾種可能結果:
| 方案 | 可能結果 | 機率 | 成本 |
| 加人追進度 | 成功追回 | 60% | 15萬 |
| 加人追進度 | 品質下降需返工 | 25% | 30萬 |
| 加人追進度 | 仍然延期 | 15% | 50萬 |
這樣做有幫助,因為它能讓團隊看見一個大概的期望成本。
可是專案決策不能只停在數字。有些代價,很難完整放進表格裡。例如,客戶開始懷疑團隊的掌握度;成員連續加班後,士氣和專注力都下降;關鍵人才被過度消耗,下一個專案一開始就沒有餘裕;系統雖然交出去,後續維護卻變得更重。這些影響不一定會立刻出現在成本表上,但它們會慢慢回到專案現場。
所以,使用決策樹時,除了問「哪一個方案成本比較低」,還要多問幾個問題:
| 要追問的問題 | 背後要判斷的事 |
| 這個代價,我們承受得起嗎? | 團隊、客戶與公司是否有能力吸收後果 |
| 這個風險如果發生,誰要處理? | 責任與補救資源是否清楚 |
| 這個選擇會不會把問題推到下一階段? | 是否只是把眼前壓力延後 |
| 這次趕過去了,下一個專案會不會被影響? | 是否消耗了後續戰力 |
專案管理裡,很多決策真正麻煩的地方,是當下看起來有動作,問題卻只是被往後推。
進度暫時往前了,壓力暫時降下來了,但沒有被處理好的風險,常常會在下一個階段,用更高的成本回到現場。
這就是決策樹值得使用的地方。
它提醒團隊:做選擇時,不只看眼前能不能趕上,也要看這個選擇後面,還會牽動哪些人、哪些成本、哪些風險,以及哪些未來要補的洞。
成熟的專案判斷,是把「趕」拆成不同做法
專案快到期時,很多人會說:「那我們趕一下。」
這句話聽起來很合理,但「趕」其實不是單一動作。
專案經理可以先把關鍵路徑上的工作拉出來,集中資源處理;也可以把非必要項目延後,先守住主要交付成果。
如果品質風險太高,與其一路硬撐到最後,也可以提早和客戶協商,爭取比較穩定的完成時間。
最需要小心的是,團隊沒有先分清輕重,只是一起加班,把所有事情都往前推。這種趕法看起來很投入,卻容易把人力、品質和溝通一起推到更緊繃的位置。
前面幾種趕,背後都有判斷。
最後一種趕,通常只是壓力下的直覺反應。
所以當團隊說「我們要趕進度」時,專案經理可以多問一句:
我們現在要趕的是全部,還是最重要的那一段?
這句話很關鍵。很多專案後來出問題,團隊真的很努力,只是力氣分散在太多地方,沒有人先把真正該守住的方向整理出來。
現場的人都很忙,訊息一直進來,任務一直被插單,大家一邊補資料、一邊回客戶、一邊修前面留下來的問題。看起來每個人都在往前衝,可是專案真正需要守住的那件事,反而沒有人停下來重新確認。
這時候,決策樹可以幫團隊把局面看清楚。
它會提醒大家:現在眼前不只一條路。加人是一條路,調整範圍是一條路,主動談延期也是一條路,維持原計畫繼續趕也是一條路。
差別在於,每一條路後面接著的結果不同,會付出的代價也不同。
壓力越大,越需要讓討論回到結構
很多人以為,工具是平常時間比較充裕時才拿來用的。
但在專案管理裡,壓力越大的時候,越需要一個清楚的工具幫團隊穩住判斷。
因為壓力會讓人急著下結論,讓人只盯著眼前缺口,也會讓團隊習慣用過去最熟悉的方法處理問題。
可是專案尾端的每一個決定,都可能牽動後面的交付品質、客戶關係與團隊狀態。
這時候,決策樹可以讓團隊先慢下一拍,把幾個重要問題講清楚:
| 步驟 | 團隊要做的事 | 要避免的狀況 |
| 先列方案 | 把可能的路列出來 | 只剩下加人、加班一種想法 |
| 再看結果 | 推演每個方案後面可能發生什麼 | 只看眼前進度,忽略後續風險 |
| 接著估代價 | 看成本、品質、客戶信任與團隊負荷 | 只算時間,不算返工與修補 |
| 最後做選擇 | 選出當下最能承受的做法 | 被壓力推著做決定 |
這樣做,是為了讓團隊在出手前先對準方向,避免後面變成一場忙亂的補救。
很多時候,團隊知道該往前走,只是心裡都卡著一層擔心:這樣做會不會出事?會不會讓後面付出更大的代價?
決策樹的好處,就是把這些說不清楚的擔心,整理成可以一起討論的風險。
可以這樣帶團隊討論
下次專案快到期時,專案經理可以開一場短會,不需要把會議開得很長,只要先把幾個關鍵問題問清楚。
| 問題 | 目的 |
| 目前真正落後的是哪一段? | 避免整個專案都被說成有問題 |
| 這一段是否在關鍵路徑上? | 判斷它是否真的影響交付 |
| 現在有哪些可行方案? | 讓團隊看見加人、調整範圍、談延期以外的可能 |
| 每個方案最可能發生什麼結果? | 先看後果,再決定動作 |
| 哪一個方案的代價最可承受? | 做出比較穩的選擇 |
這幾個問題問完,團隊通常會從焦慮慢慢回到判斷。
大家會開始知道,現在不是整個專案都來不及,而是哪一段真的卡住;不是所有工作都要一起趕,而是哪一段會影響交付;也不是所有代價都一樣重,而是哪一種代價是現在的專案比較承受得起的。
這就是工具真正的價值。
它讓團隊在壓力中,還能保有共同語言。
把後果看清楚,決策才會穩
專案快到期時,最需要的是清楚的判斷。
加人、加班、調整範圍、談延期,這些都是方法。真正重要的是,團隊有沒有看見每一個方法後面會接著什麼結果。
決策樹不會直接替專案經理做決定。它的價值,是讓大家在壓力裡,還能把選擇看清楚,把風險說明白,把代價攤開來。
好的專案管理,不只是把事情趕完。更重要的是知道:什麼該先趕,什麼要守住,什麼需要提前談,什麼問題不能再往後推。
專案越接近期限,越不能只靠一句「大家再努力一下」。這句話可以鼓舞士氣,卻還需要搭配清楚的判斷,才有機會真正解決問題。
真正能帶團隊往前走的,是把混亂拆開,把選項攤開,把後果看懂。
當大家看懂後果,專案決策才會開始變得成熟。
